RuNormy.RU
Untitled Page
RuNormy.RU
Untitled Page
"ГОСТ 32756-2014. Межгосударственный стандарт. Дороги автомобильные общего пользования. Требования к проведению промежуточной приемки выполненных работ"
Скачать текст бесплатно в формате MS Word
Поделитесь данным материалом с друзьями:

Скачать

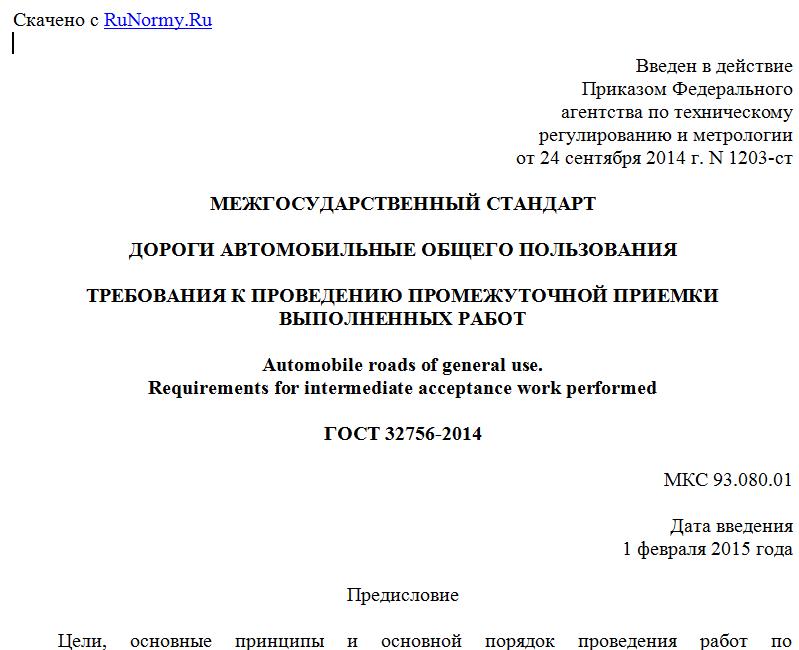

Введен в действие
Приказом Федерального
агентства по техническому
регулированию и метрологии
от 24 сентября 2014 г. N 1203-ст

МЕЖГОСУДАРСТВЕННЫЙ СТАНДАРТ

ДОРОГИ АВТОМОБИЛЬНЫЕ ОБЩЕГО ПОЛЬЗОВАНИЯ

ТРЕБОВАНИЯ К ПРОВЕДЕНИЮ ПРОМЕЖУТОЧНОЙ ПРИЕМКИ
ВЫПОЛНЕННЫХ РАБОТ

Automobile roads of general use.
Requirements for intermediate acceptance work performed

ГОСТ 32756-2014

МКС 93.080.01

Дата введения
1 февраля 2015 года

Предисловие

Цели, основные принципы и основной порядок проведения работ по межгосударственной стандартизации установлены ГОСТ 1.0-92 "Межгосударственная система стандартизации. Основные положения" и ГОСТ 1.2-2009 "Межгосударственная система стандартизации. Стандарты межгосударственные, правила и рекомендации по межгосударственной стандартизации. Правила разработки, принятия, применения, обновления и отмены".

Сведения о стандарте

1. Разработан Обществом с ограниченной ответственностью "Центр метрологии, испытаний и стандартизации", Межгосударственным техническим комитетом по стандартизации МТК 418 "Дорожное хозяйство".
2. Внесен Федеральным агентством по техническому регулированию и метрологии Российской Федерации.
3. Принят Межгосударственным советом по стандартизации, метрологии и сертификации по переписке (Протокол от 30 мая 2014 г. N 67-П).
За принятие проголосовали:

Краткое наименование страны по МК (ИСО 3166) 004-97 Код страны по МК (ИСО 3166) 004-97 Сокращенное наименование национального органа по стандартизации
Армения AM Минэкономики Республики Армения
Беларусь BY Госстандарт Республики Беларусь
Киргизия KG Кыргызстандарт
Казахстан KZ Госстандарт Республики Казахстан
Россия RU Росстандарт
Таджикистан TJ Таджикстандарт

4. Приказом Федерального агентства по техническому регулированию и метрологии от 24 сентября 2014 г. N 1203-ст межгосударственный стандарт ГОСТ 32756-2014 введен в действие в качестве национального стандарта Российской Федерации с 1 февраля 2015 г.
5. Введен впервые.

Информация об изменениях к настоящему стандарту публикуется в ежегодном информационном указателе "Национальные стандарты", а текст изменений и поправок - в ежемесячном информационном указателе "Национальные стандарты". В случае пересмотра (замены) или отмены настоящего стандарта соответствующее уведомление будет опубликовано в ежемесячном информационном указателе "Национальные стандарты". Соответствующая информация, уведомление и тексты размещаются также в информационной системе общего пользования - на официальном сайте Федерального агентства по техническому регулированию и метрологии в сети Интернет.

1. Область применения

Настоящий стандарт распространяется на промежуточную приемку выполненных работ при строительстве (возведении), реконструкции и капитальном ремонте автомобильных дорог общего пользования и дорожных сооружений и устанавливает требования к ее проведению.

2. Термины и определения

В настоящем стандарте применены следующие термины с соответствующими определениями:
2.1. Исполнительная документация: текстовые и графические материалы, отражающие фактическое исполнение проектных решений и фактическое положение объектов капитального строительства и их элементов в процессе строительства, реконструкции, капитального ремонта, по мере завершения определенных в проектной (рабочей) документации работ.
2.2. Ответственные работы: отдельные виды работ по устройству конструктивных элементов, некачественное выполнение которых может повлиять на устойчивость, надежность и долговечность конструкции или к непригодности сооружения для безопасной эксплуатации.
2.3. Приемка выполненных работ: совокупность процедур по определению и оценке показателей соответствия принимаемого объекта (работ) проектной (рабочей) документации.
2.4. Приемочный контроль: контроль продукции, по результатам которого принимается решение о ее пригодности к поставкам и (или) использованию.
2.5. Проектная документация: документация, содержащая инженерно-технические, архитектурные, технологические, конструктивные, экономические, финансовые и иные решения по строительству, реконструкции, капитальному ремонту, эксплуатации автомобильных дорог и дорожных сооружений.
2.6. Промежуточная приемка выполненных работ: приемка скрытых работ и ответственных конструкций.
2.7. Рабочая документация: совокупность текстовых и графических документов, обеспечивающих реализацию принятых в утвержденной проектной документации технических решений объекта строительства, необходимых для производства строительных и монтажных работ, обеспечения строительства оборудованием, изделиями и материалами и/или изготовление строительных изделий.
2.8. Скрытые работы: отдельные виды работ по устройству конструктивных элементов, которые после их окончания частично или полностью будут скрыты при последующих работах.

3. Общие положения

3.1. Промежуточная приемка выполненных дорожно-строительных работ производится с целью определения их соответствия утвержденной в установленном порядке проектной документации и требованиям соответствующих нормативно-технических документов и Технического регламента Таможенного союза "Безопасность автомобильных дорог" [1].
3.2. Задачей проведения промежуточной приемки выполненных работ является подтверждение и доказательство выполнения работ, недопущение несоответствий, своевременное обнаружение и исправление дефектов, а также повышение технологической дисциплины и ответственности исполнителей за выполненные ими работы на всех этапах производства с обеспечением требуемых качественных и количественных показателей конечной продукции.
3.3. Промежуточная приемка выполненных работ классифицируется:
- на приемку скрытых работ;
- на приемку ответственных работ.
3.4. Промежуточная приемка выполненных работ осуществляется на стадии приемочного контроля за следующими основными видами работ по устройству конструктивных элементов:
- подготовительные работы;
- устройство земляного полотна;
- устройство слоев оснований и покрытий дорожных одежд;
- устройство дренажа;
- укрепительные работы;
- устройство элементов обустройства;
- устройство временных зданий и сооружений;
- переустройство коммуникаций;
- устройство элементов обустройства;
- устройство искусственных сооружений;
- устройство малых искусственных сооружений.
3.5. Требования нормативно-технических документов, по которым осуществляется промежуточная приемка выполненных работ, определяются в каждом конкретном случае отдельно, с учетом положений контракта (договора) и рабочей документации.

4. Порядок проведения промежуточной приемки

4.1. Приемка скрытых работ производится по мере окончания отдельных видов работ или устройства конструктивных элементов, которые частично или полностью будут скрыты при последующих работах.
4.2. Приемка ответственных работ осуществляется в процессе строительства по мере их готовности к сдаче (их окончания).
4.3. Перечни конкретных видов работ, относящихся к той или иной промежуточной приемке выполненных работ, должны быть определены проектной документацией, разработаны подрядчиком в составе исполнительной документации и согласованы с заказчиком.
Примерные перечни работ, подлежащих промежуточной приемке с составлением акта скрытых работ и акта приемки ответственных работ, представлены в Приложениях А, Б.
4.4. Заказчик, получивший не позднее чем за 3 сут извещение подрядчика по форме Приложения Е о готовности к сдаче результата выполненных дорожно-строительных работ, организовывает их приемку. Заказчик организует и осуществляет приемку результата работ за свой счет, если иное не предусмотрено контрактом (договором). В том случае, если заказчик не прибыл для проведения промежуточной приемки выполненных работ к сроку, указанному в извещении подрядчика, и не направил в адрес подрядчика соответствующего письменного уведомления, подрядчик может составить акт приемки в одностороннем порядке. Неявка по официальному извещению указанных представителей не снимает с подрядчика ответственности за качество работ, предъявляемых им к приемке.
4.5. Приемку скрытых работ и приемку ответственных работ проводит комиссия в следующем составе:
- представитель заказчика и специализированных организаций (при их наличии), выполняющих функции заказчика в целях выполнения строительного контроля строительства объекта;
- представитель подрядчика;
- представители субподрядных организаций (при их наличии);
- представитель проектной организации (только при приемке ответственных работ).
4.6. В случае необходимости заказчик привлекает к приемке независимые специализированные организации, представители которых также могут участвовать в проведении промежуточной приемки в составе комиссии.
4.7. Полномочный представитель заказчика закрепляется за конкретным объектом строительства соответствующим распоряжением (приказом) руководителя заказчика. Представитель подрядчика, участвующий в промежуточной приемке, является непосредственно ответственным исполнителем работ (начальник участка, производитель работ, мастер).
4.8. Промежуточную приемку проводят путем оценки соответствия выполненных работ требованиям рабочей документации, нормативно-технических документов и [1]. Обязательными условиями для приемки отдельных видов работ являются:
- соответствие применяемых материалов, конструкций и изделий установленным требованиям;
- устранение дефектов и нарушений, отмеченных в журналах работ и авторского надзора и предписаниях строительного контроля;
- наличие комплекта необходимой исполнительной документации.
4.9. К исполнительной документации относятся внутрипроизводственные документы подрядчика, содержащие всю необходимую информацию о выполняемых дорожно-строительных работах, а также применяемых материалах и конструкциях на объекте.
Для просмотра документа целиком скачайте его >>>
Нормы из информационного банка "Строительство":
Пожарные нормы:
ГОСТы:
Счетчики:
Политика конфиденциальности
Copyright 2020 - 2022 гг. RuNormy.RU. All rights reserved.
При использовании материалов сайта активная гипер ссылка  обязательна!
